上海市绿色建筑协会

最新:市政府办公厅发布《进一步深化本市社会投资项目审批改革实施办法》

2019-09-10 23:57:06

       为进一步转变政府职能,优化营商环境,提高社会投资项目审批效率和透明度,根据国家和本市关于行政审批制度改革的有关规定,上海市人民政府办公厅发布了《进一步深化本市社会投资项目审批改革实施办法》(沪府办发[2018]4号),自2018年3月1日起施行。

       实施范围:为全市新建、改建、扩建的社会投资项目(政府投资以及国有企业事业单位使用自有资金且国有资产投资者实际拥有控股权的项目除外)。

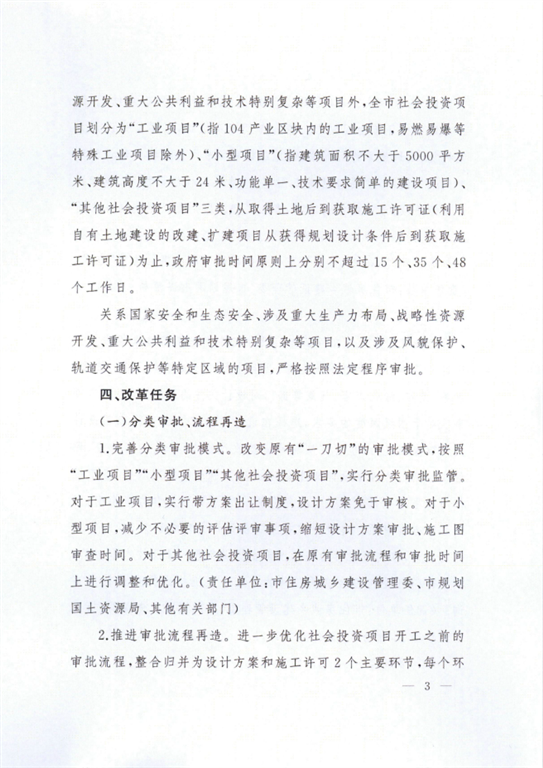

       改革目标:除关系国家和生态安全、涉及重大生产力布局、战略性资源开发、重大公共利益和技术特别复杂等项目外,全社会投资项目划分为“工业项目”、“小型项目”、“其它社会投资项目”三类,从取得土地后到获取施工许可证为止,政府审批时间原则上分别不超过15个、35个、48个工作日。

       改革任务:(一)分类审批、流程再造;

                           (二)多评合一、多图联审;

                           (三)同步审批、限时办结;

                           (四)强化监管、提升服务;

       《办法》明确,市政府成立改革工作领导小组,由市政府分管领导担任组长,市住房城乡建设管理委、市规划国土资源局、市审改办、市政府法制办、市发展改革委、市经济信息委、市交通委、市卫生计生委、市民防办、市环保局、市公安局、市消防局、市绿化市容局、市水务局、市气象局等部门为成员单位。领导小组下设办公室,办公室主任由市住房城乡建设管理委相关负责同志担任,副主任由市规划国土资源局相关负责同志担任,领导小组办公室建立定期通报、工作例会、监督考核等机制,协调推进改革工作,统筹组织实施。
